风电项目全力推进

湖南省人民政府门户网站 www.hunan.gov.cn 发布时间: 2020-09-04 08:12 【字体:

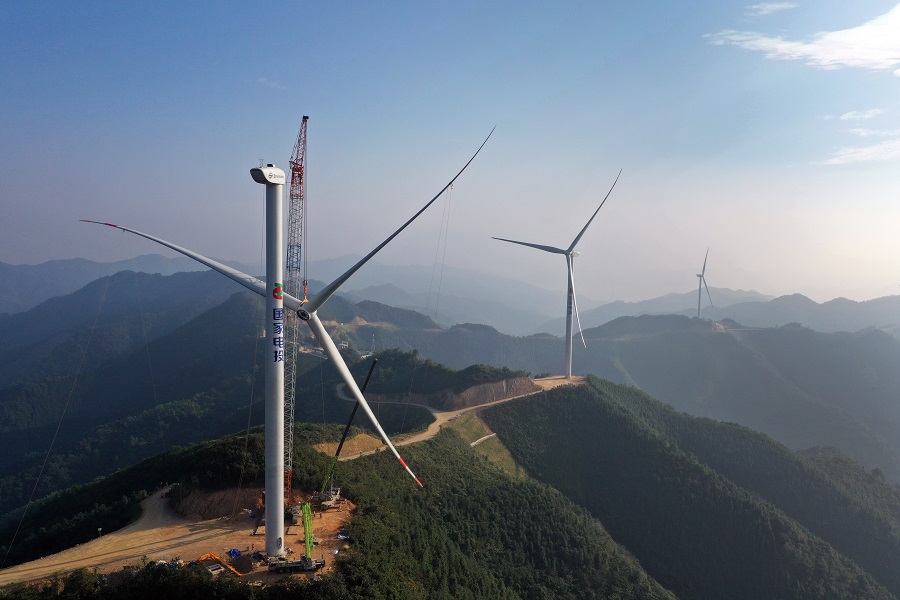

  9月3日,五凌电力新田县舍子源风电场项目现场,工作人员在吊装10号机组风机叶轮。该项目总投资4.3亿元,于去年11月启动建设,19台机组总装机规模50兆瓦,预计年上网电量1.03亿千瓦时。目前已有5个机组吊装到位,预计下月首批9台机组并网发电,12月实现全部机组发电。湖南日报记者 田超 通讯员 黄葵 摄影报道
